С 4 июня 2026 года в Петербурге действует упрощённый порядок установки шлагбаумов во дворах. Отдельный проект благоустройства и его согласование в КГА для самого шлагбаума по новому порядку не требуются, однако необходимо получить разрешение Комитета имущественных отношений Санкт-Петербурга (КИО) на использование городской земли. Для нашего дома сначала потребуется переустроить контейнерную площадку и освободить въезд.
Порядок действий

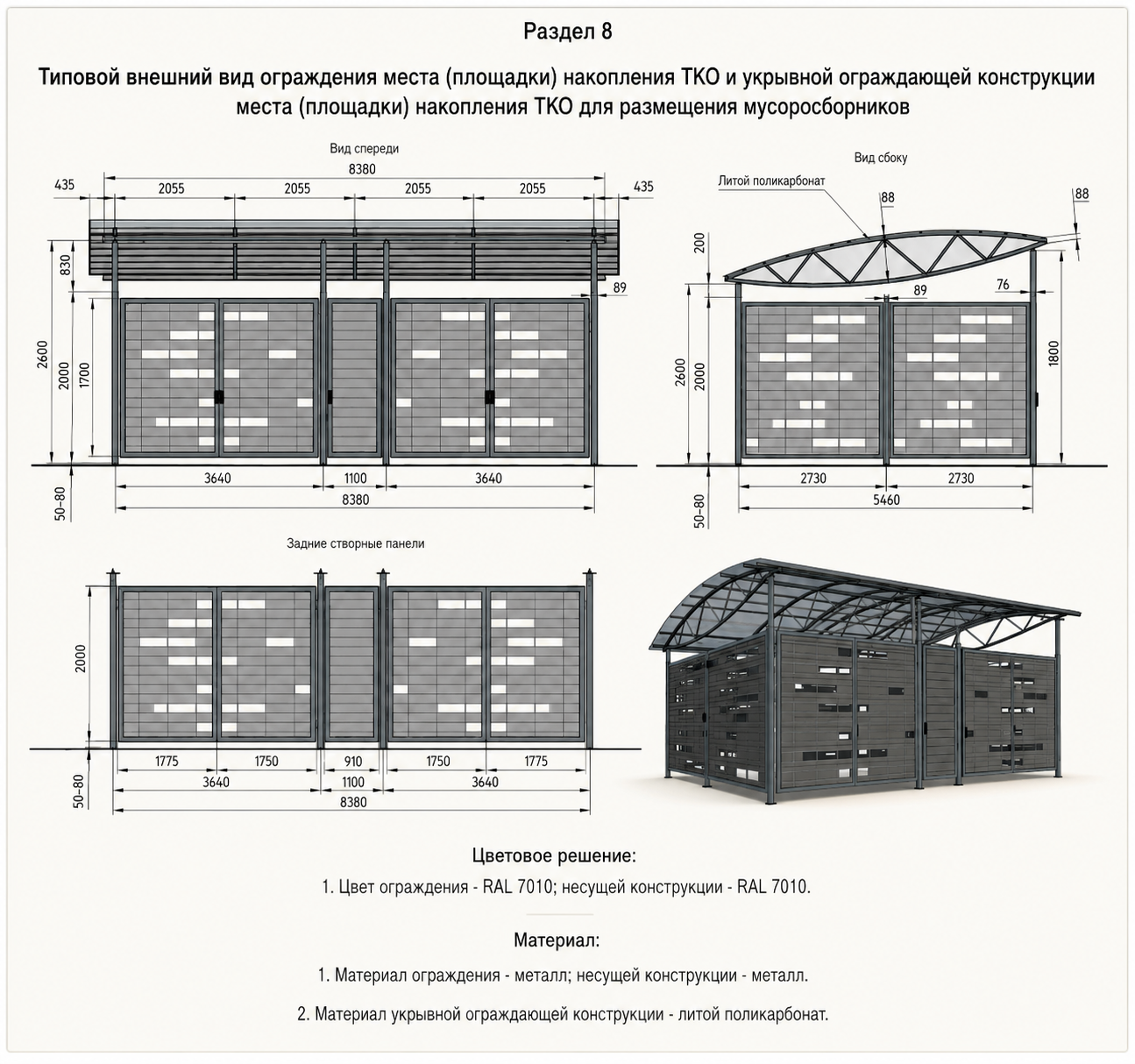

- Освободить въезд: сначала переустроить контейнерную площадку так, чтобы контейнеры и ограждение не занимали проезд и не мешали открыванию стрелы, въезду машин и доступу специальных служб.

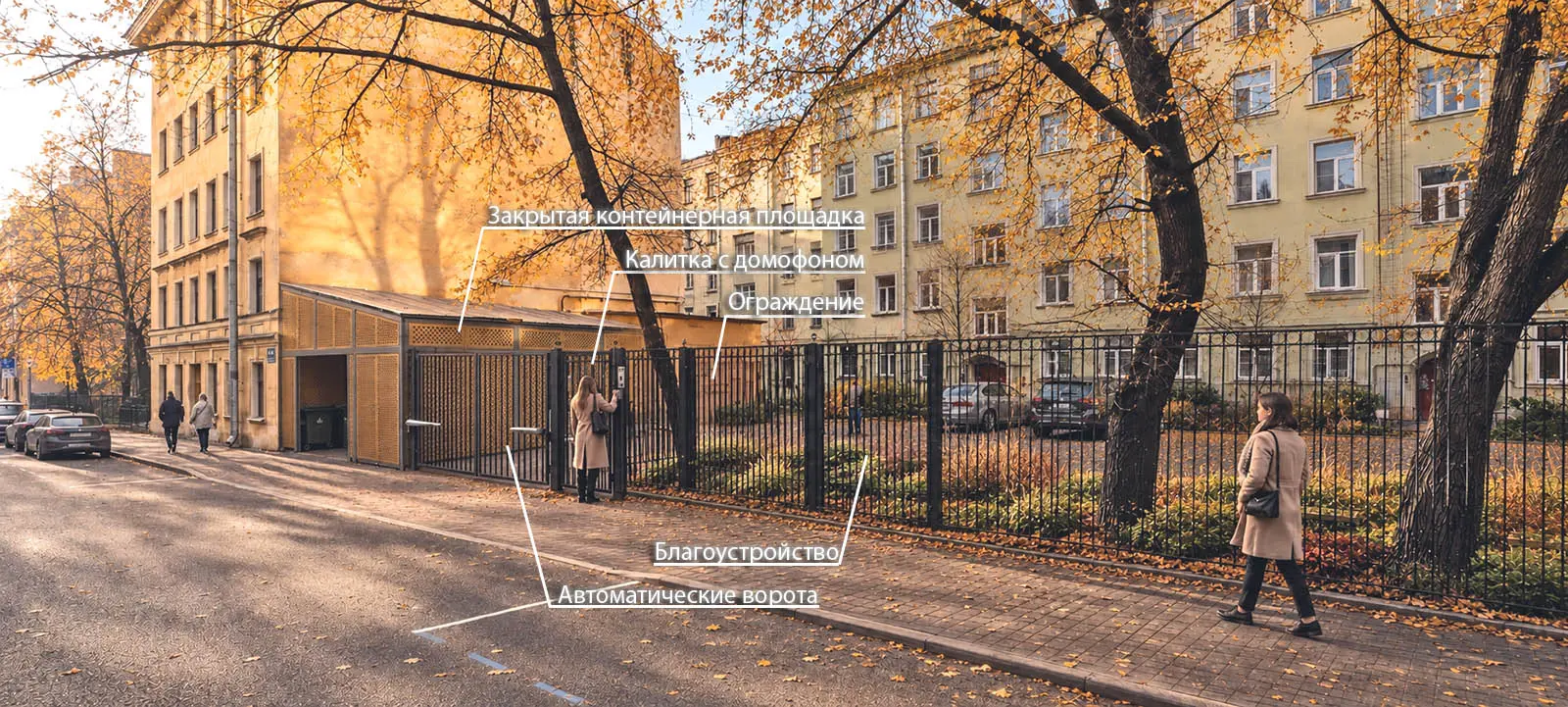

- Подготовить схему и проект шлагбаума: на схеме показать точное место установки, границы перекрываемого проезда, расположение относительно домов и въезда. В проекте указать тип шлагбаума, размеры, внешний вид и способ управления. Для подачи в КИО также потребуется контур места размещения в электронном формате (MapInfo или PSP в местной системе координат).
- Провести общее собрание собственников: решение принимается не менее чем 2/3 голосов от общего числа голосов всех собственников помещений. Голоса считаются по долям в праве общей собственности, а не по количеству квартир или участников собрания. Если шлагбаум ограничивает общий въезд сразу к нескольким домам, решение потребуется от каждого дома.
- Утвердить все условия одним решением: приложить к решению собрания схему и проект; выбрать уполномоченного представителя; определить финансирование установки, обслуживания и демонтажа; установить порядок въезда автомобилей. Отдельно закрепить круглосуточный беспрепятственный проход пешеходов, в том числе маломобильных граждан, и круглосуточный доступ экстренных, аварийных и коммунальных служб.
- Собрать пакет документов для КИО: заявление с ИНН и предполагаемым сроком размещения; документ, удостоверяющий личность заявителя; доверенность или иной документ о полномочиях представителя; решение и протокол общего собрания; утверждённые собственниками схема, контур места размещения в электронном формате и проект шлагбаума. Материалы должны совпадать с приложениями к решению собрания.
- Подать документы через МФЦ: заявление направляется в КИО. Комитет проводит предусмотренные регламентом межведомственные согласования. Отдельно получать задание на проектирование и согласовывать проект благоустройства в КГА для самого шлагбаума не нужно.
- Получить разрешение и выполнить монтаж: после бесплатного разрешения КИО установить шлагбаум строго по утверждённым схеме и проекту. До начала монтажа подрядчик должен проверить, требуется ли ордер ГАТИ из-за конкретных земляных работ, вскрытия покрытия или временного ограничения проезда. После установки необходимо обеспечить исправную работу, обслуживание и возможность немедленного проезда специальных служб.
Основные причины возможного отказа — перекрытие территории общего пользования или сквозного проезда, отсутствие решений всех домов, пользующихся общим въездом, невозможность круглосуточного доступа специальных служб либо расхождения между протоколом, схемой и проектом.
